Elektrárna Třebovice byla zaplavená, ale znovu do provozu se dostala v rekordním čase

3. 10. 2024  |  Jan Handl

Ostravskému průmyslu byly obnoveny dodávky tepla a energie díky obětavosti zaměstnanců společnosti Veolia Energie a záchranářů v rekordním čase.

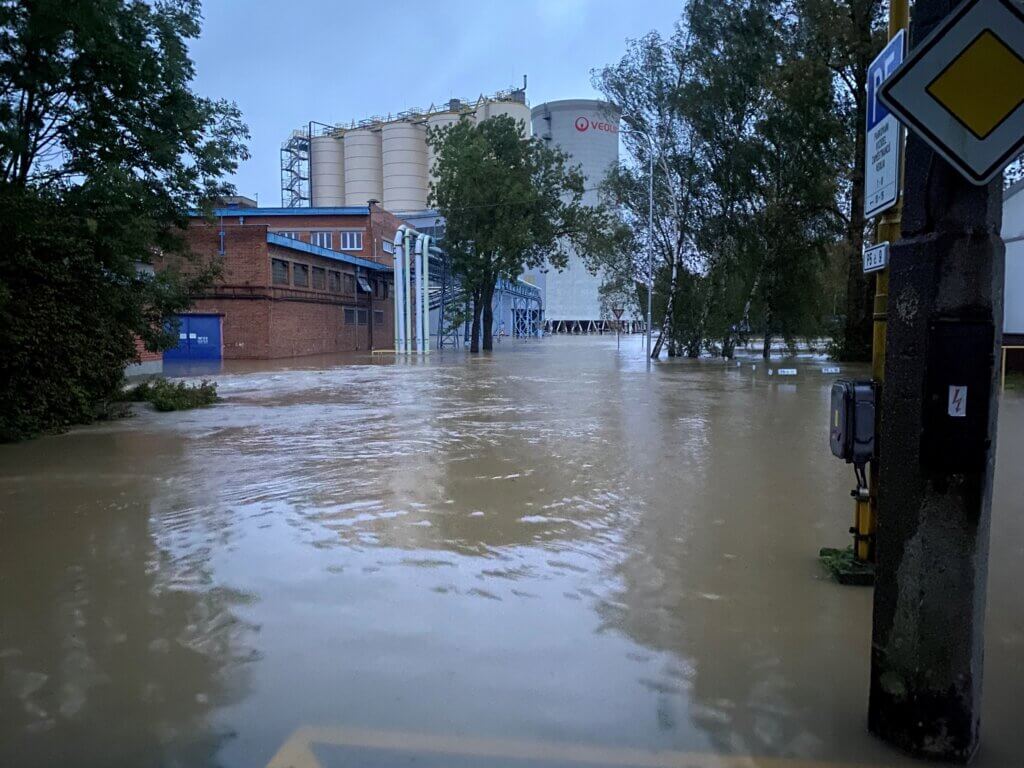

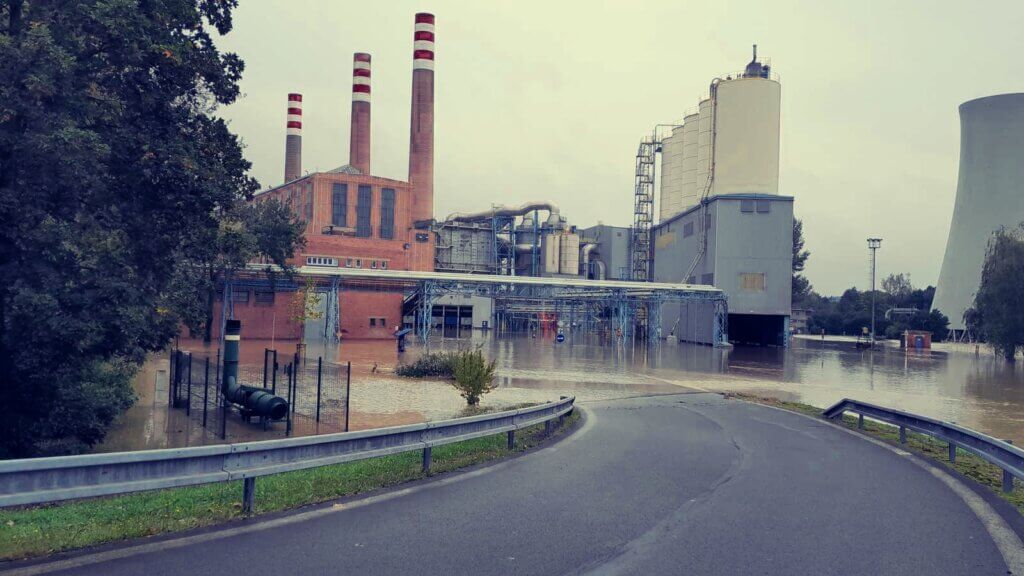

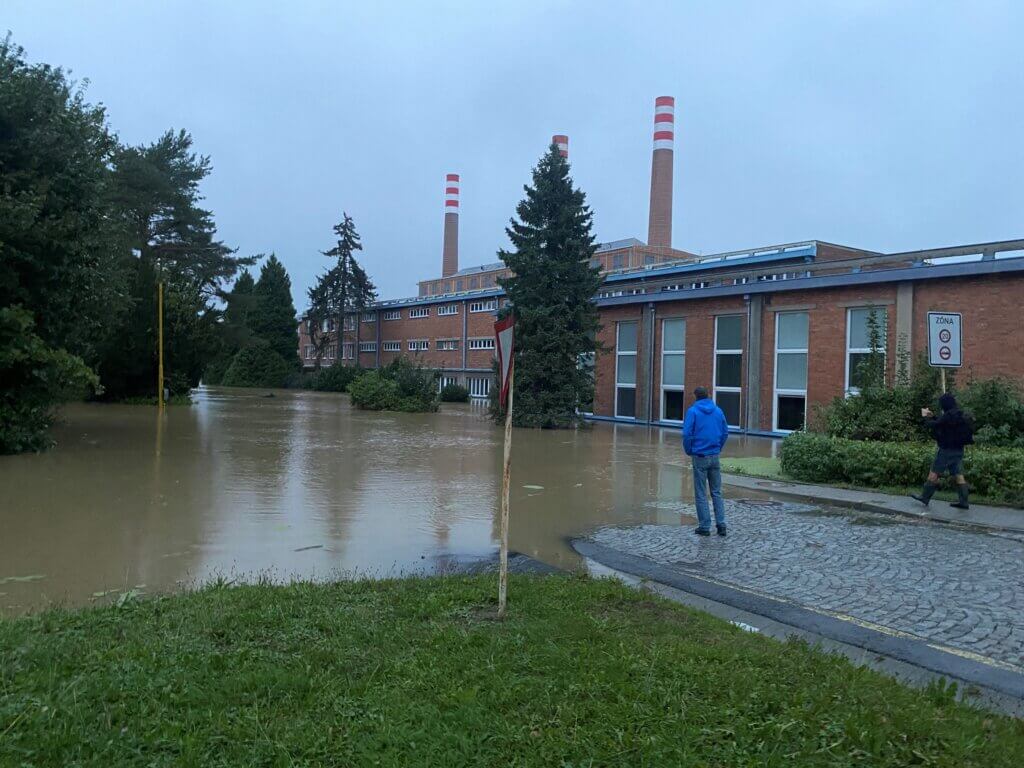

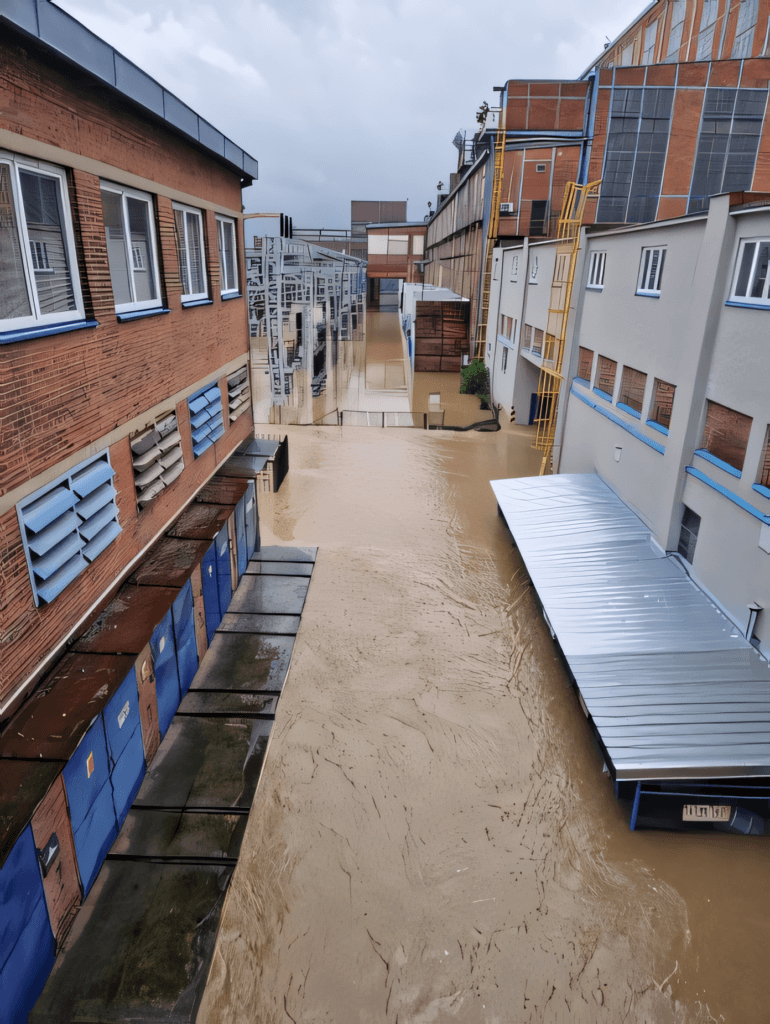

Nahodit provoz, který byl odstaven 15. září, podařilo už 26. září navzdory tomu, že během povodní voda v areálu vystoupala až k 120 centimetrům, což je bezmála dvojnásobek oproti záplavám, které elektrárnu ochromily v roce 1997.

Domácnosti i průmysl

Krizový štáb společnosti Veolia Energie po odstavení Elektrárny Třebovice vymyslel způsob stabilního a plnohodnotného vytápění Ostravy ze záložních zdrojů. Do ostravských domácností tak začaly po povodních proudit plnohodnotné dodávky teplé vody i tepla bezmála týden před zprovozněním Elektrárny Třebovice.

Řešení využívající záložní zdroje ovšem mělo technologické limity a mohlo splnit pouze nároky ostravských domácností, nikoliv průmyslu. Obnovení provozu a začátek dodávek pro místní průmysl, například Mlékárně Kunín a dalším firmám sídlícím v Průmyslovém areálu Martinov, následovalo hned po zajištění komfortu domácností.

Průmyslové podniky mají na dodávky specifické požadavky. „Například technologická pára, kterou potřebuje k plnohodnotné výrobě Mlékárna Kunín, musí mít přesné rozmezí teploty s minimální odchylkou. Takové poptávce jsme schopni vyhovět jen a pouze za provozu Elektrárny Třebovice,“ vysvětlil Kamil Vrbka, ředitel regionu Morava společnosti Veolia Energie.

Prevence a nasazení

Rychlé obnovení provozu elektrárny lze přičítat preventivním opatřením, nasazení velkého množství lidských zdrojů i techniky a kooperaci se složkami IZS. „Mám obrovskou radost z posunu, který nastal od povodní v roce 1997. Tenkrát jsme obnovovali provoz tři týdny. Letos jen 11 dní. Klíčem byla preventivní opatření, která uchránila citlivé technologie – především elektromotory – od stoupající vody,“ uvedl Kamil Vrbka a doplnil: „Dalším zásadním faktorem byla kooperace s členy IZS. Před těmi lidmi hluboce smekám. Byli tu s námi ve dne v noci. Když jsme se v areálu zbavovali vody, hasiči odčerpávali tři dni vkuse až z devíti stanovišť. Jelo se prakticky nonstop. Měli jsme tu desítky vlastních zaměstnanců, stahovali jsme lidi a techniku z celé republiky, ale sami bychom to tak rychle nezvládli. Podpora města, kraje a IZS byla při rychlém spuštění elektrárny zásadní a stejně zásadní bude i pro obnovení provozu v Krnově. Tam postupujeme identicky a koordinovaně s IZS i samosprávou a děláme naprosté maximum pro obnovení dodávek i provozu tamní teplárny.“

Den po dni

Jak akce probíhala? 15. září v nočních hodinách vnikla do areálu voda a provoz byl odstaven. 17. září ráno začal třídenní maraton odčerpávání vody ze závodu, o den později byla obnovena elektřina a bylo možné zprovoznit čerpadla. Od 19. září následovalo vysoušení a kontroly, všechny práce směřovaly k co nejrychlejšímu zprovoznění parního kotle K12. To se podařilo 26. září, další den byly obnoveny dodávky technologické páry pro Průmyslový areál Martinov.

Foto: Veolia
